リーソン島向けの電力プロジェクト


ベトナム政府は中部沿海クアンガイ省リーソン島向けの電力供給プロジェクトの進捗度を促進しています。

リーソン島向けの電力プロジェクト - ảnh 1

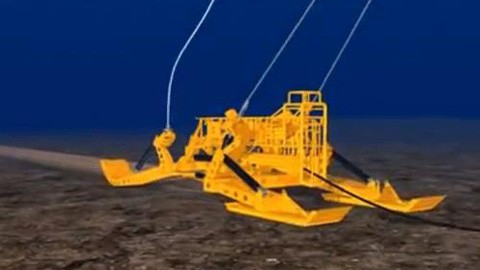

海底ケーブルを引くための設備(写真:EVN)

6500億ドン(約32億円)の投資額で実施されるこのプロジェクトは26キロメートルの22キロボルト海底ケーブルを使用しますが、現在、そのケーブルの生産が進められ、7月中旬に完了する予定です。また、電柱設置作業は今月中に、電線を引く作業は6月中に完成する見通しです。

EVN=ベトナム電力グループのグエン・タン・ロック(Nguyen Tan Loc)副社長は次のように明らかにしています。

(テープ)

「陸上での工事は順調に進められています。また、海底ケーブルを引く作業は9月末までに完成します。プロジェクトの進捗度を確保するために取り組んでいます」
