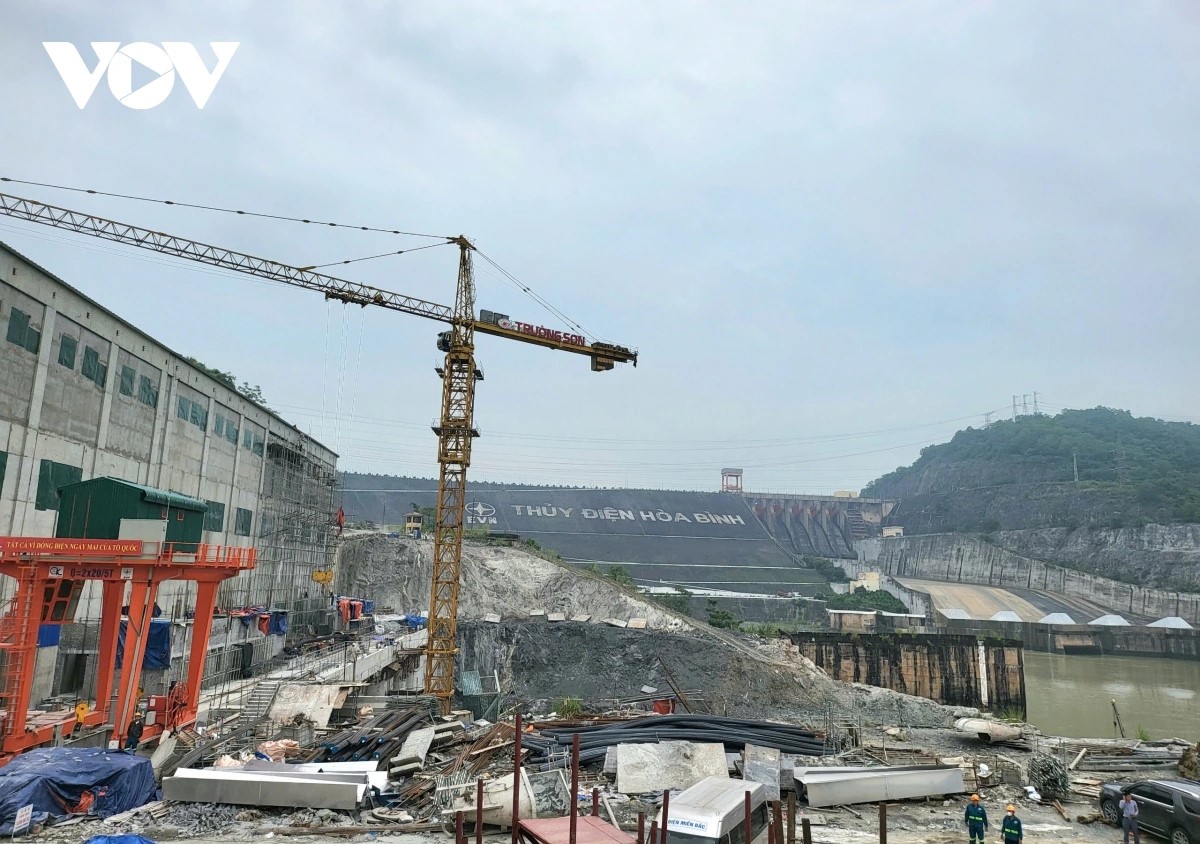

6 июля был установлен ротор 1-го генератора мощностью 240 МВт проекта расширения ГЭС «Хоабинь», что создало предпосылку для генерации электроэнергии по случаю 80-й годовщины Августовской революции (19 августа 1945 г. - 19 августа 2025 г.) и Дня независимости (2 сентября).

Старший полковник Чан Нгок Туан, директор исполнительного комитета консорциума подрядчиков. Фото: VOV
Этот успех является плодом совместных усилий тысяч сотрудников и трудящихся на строительной площадке. Успешная установка ротора означает, что объем работ выполнен на 85%. Старший полковник Чан Нгок Туан, директор исполнительного комитета консорциума подрядчиков, сказал: После завершения монтажа генератора №1 наш подрядчик продолжит установку генератора №2. В настоящее время под руководством корпорации EVN и главного инвестора мы определили, что 19 августа генератор №1 может произвести электроэнергию. Оставшаяся часть работ также очень велика, поэтому в настоящее время наши подрядчики, Lilama и генеральное строительная группа Чыонгшон готовы работать сверхурочно.
